Гигантский цифровой комплекс на Колыме готов больше чем наполовину

В поселке Оротукан Ягоднинского округа Магаданской области на 60% завершили строительство одного из крупнейших в России дата-центров мощностью 150 мегаватт.
Возведение комплекса планируют закончить к концу текущего года, а запустить объект в эксплуатацию — в 2027-м.

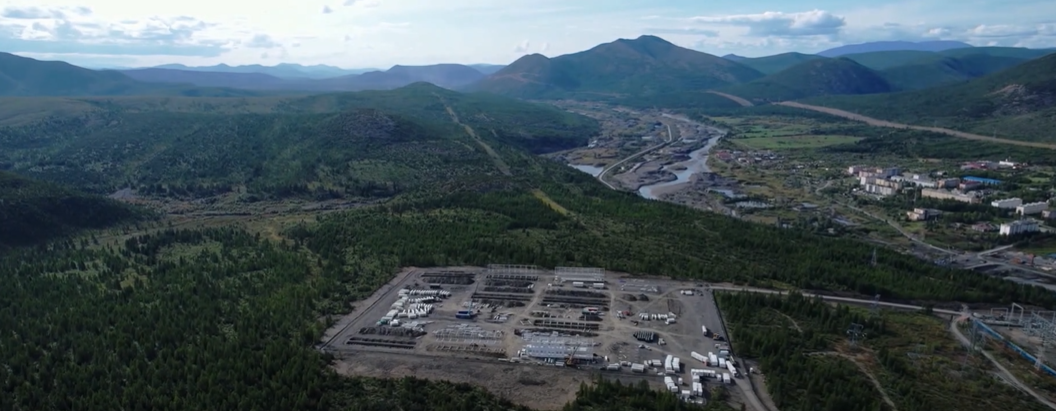

Масштабная стройка развернулась на площади свыше 200 тысяч квадратных метров.
Проект включает девять основных корпусов, 36 контейнеров с оборудованием, 37 трансформаторных подстанций, а также административно-бытовой корпус, ремонтные мастерские, общежитие и столовую.
На площадке задействованы 14 единиц техники и около 60 рабочих.
Сейчас строители возводят каркасы зданий, монтируют перекрытия, закрывают контуры сэндвич-панелями и готовят подстанции.
Несмотря на сложную логистику и климатические условия, работы идут без отставания от графика.
Заместитель руководителя проекта компании-генподрядчика «ПИК «Мостовик» Денис Масленников отметил: «Находимся мы в графике. Есть, конечно, определенные разного вида сложности с логистикой, это связано с регионом, с дорогами, но эти проблемы решаются поставщиками. Материал поставляется у нас и по дорогам со стороны Якутска, и также поставляется железной дорогой до Владивостока и по морю до Магадана».
Главные преимущества площадки на Колыме — суровый климат, обеспечивающий естественное охлаждение серверов, и близость Усть-Среднеканской ГЭС. Электричество на объект пойдет через расширяемую подстанцию в Оротукане.
Открытие комплекса обеспечит региону дополнительные налоговые доходы и до 80 новых рабочих мест.
В то же время запуск дата-центра заберет весь свободный резерв мощностей в энергосистеме области.
Как объяснил заместитель генерального директора ПАО «Колымаэнерго» Дмитрий Боровский: «Мы сейчас покрываем всю потребность Магаданской области, и у нас имеется определенный профицит по располагаемой мощности. Но как только с начала 2027 года — а это совсем скоро случится — у нас появится дата-центр, соответственно, вся выработка пойдет на покрытие тех потребностей, которые имеются.
Далее, в последующие годы после 2027 года в целом по системе возможна нехватка электрической энергии, в связи с чем рассматривается вопрос о расконсервации других объектов энергетики, имеющихся в области, в частности, Аркагалинской ГРЭС, возможно, каких-то еще».
